चार वर्ष अघि नै सम्पन्न हुनुपर्ने सवस्टेशन अझै बनेन

  • प्रकाशित मिति : सोम, मंसिर २६, २०७९
  • - रासस
title

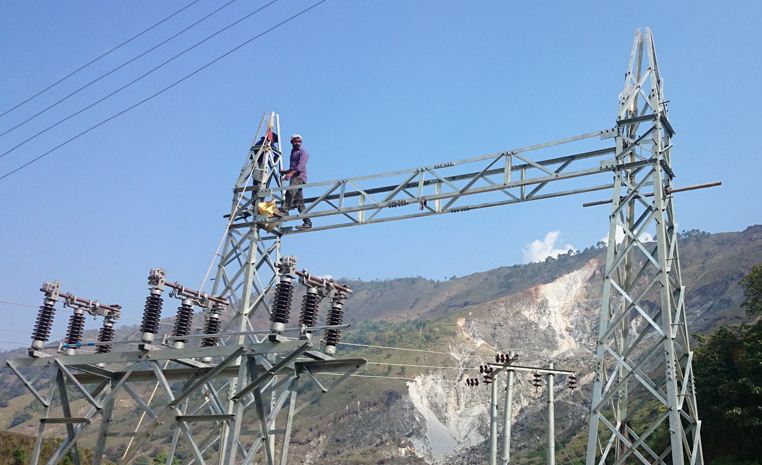

म्याग्दी, २६ मङ्सिर । मालिका गाउँपालिका–६ रातोढुङ्गामा निर्माणाधीन सबस्टेशन अझै बनेको छ । चार वर्ष अघि नै सम्पन्न हुनुपर्ने ३३/११ केभी क्षमताको सब स्टेशन अझै पूरा नभएको हो ।

सबस्टेशन निर्माणमा भएको ढिलाइले जिल्लाको पश्चिमी क्षेत्रमा पर्ने मङ्गला, मालिका र धवलागिरि गाउँपालिकामा केन्द्रीय प्रशारण लाइन विस्तार तथा विद्युत् आपूर्ति प्रभावित भएको मालिका–६ दुखुका ओमकार रोकाले बताउनुभयो । पचासी प्रतिशत भौतिक प्रगति भएको आयोजना मिलनचोकदेखि रातोढुङ्गा जोड्ने प्रशारण लाइनको खम्बा गाड्न र तार तान्ने क्रममा विवाद भएपछि रोकिएको आयोजना प्रमुख बोधराज ढकालले बताउनुभयो ।

“सबस्टेशनभित्र संरचना बनाउने र उपकरण जडान गर्ने काम अन्तिम चरणमा पुगेको छ, छ सयमध्ये तीन ठाउँमा करिब ८० खम्बा गाड्न र तार तान्न बाँकी छ”, उहाँले भन्नुभयो, “बाँकी खम्बा गाड्न र तार तान्न नपाउँदा आयोजनाले पूर्णता पाउन सकेको छैन् ।”

खम्बा पर्ने जग्गाका धनी र वन समूहको अवरोधले पर्वतको जलजला गाउँपालिका–४ मोहनचोकदेखि रातोढुङ्गा जोड्ने २२ किलोमिटर दूरीको प्रशारण लाइन निर्माण एक वर्षदेखि रोकिएको ढकालले बताउनुभयो । नेपाल विद्युत् प्राधिकरणमार्फत ए टु जेड इञ्जिनीयरिङले रु आठ करोडमा सन् २०१६ मा ठेक्का लिएको सबस्टेशन प्रशारण लाइन २०१८ को डिसेम्बरमा सक्ने लक्ष्य थियो । सुरुआती चरणमा जग्गा अधिग्रहणमा भएको ढिलाइका कारण प्रभावित बनेको थियो ।

सबस्टेशन बनाउन सात रोपनी जग्गा अधिग्रहण भएको थियो । सबस्टेशन वरपरका जग्गाधनीले बाटो बनाउन, घेराबार पर्खाल लगाउन र प्रशारण लाइनको तार तान्न अवरोध गरेको ठेकेदारले बताएका छन् । बर्खामा केही ठाउँमा गाडेका खम्बा बगाएको छ । म्याग्दी प्रदेशसभा (२)बाट निर्वाचित रेशमबहादुर जुग्जालीले निर्माण व्यवसायी र आयोजनाका अधिकारीलाई सम्पर्क गरी सवस्टेशन निर्माणलाई पूर्णता दिन पहल थालिएको बताउनुभयो ।

आयोजनाका अधिकारी, प्राविधिक, निर्माण व्यवसायी र मजदूर गत जेठदेखि आयोजनास्थलमा छैनन् । हालसम्म खमबा गाड्ने, दुई भवन बनिसकेको आयोजनाका लागि ठेकेदारले ट्रान्सफर्मर लगायतका उपकरण ल्याएर जोडेका छन् । खम्बा गाडिएको ठाउँमा तारसमेत तानिएको छ । कर्मचारी आवास र प्रशासनिक भवन अधुरा नै छन् ।

सबस्टेशन र प्रशारण लाइन निर्माण भएपछि पश्चिमी क्षेत्रको धौलागिरि, मालिका र मङ्गला गाउँपालिकामा केन्द्रिय प्रशारण लाइनको विद्युत् सेवा विस्तारमा सहज हुने नेपाल विद्युत् प्राधिकरणको म्याग्दी वितरण केन्द्रका प्रमुख प्रशान्तकुमार झाले बताउनुभयो । “हाल मिलनचोक सब स्टेशनबाट चार वटा फिडरबाट लामो दुरिमा विद्युत आपूर्ति गराउँदा समस्या भएको छ”, उहाँले भन्नुभयो, “बीस किलोमिटर दूरीसम्म एउटा सबस्टेशनबाट विद्युत् आपूर्ति गराउने मापदण्ड भए पनि ८० किलोमिटरसम्म वितरण गर्नुपर्दा नियमित विद्युत् आपूर्ति गराउन समस्या भएको छ ।”

प्रतिक्रिया

सम्बन्धित समाचार

अन्तर्राष्ट्रिय स्तरको १२औँ फिन इलेक्ट्रो–टेक २०२६आयोजना हुने

काठमाडौँ । नेपाल विद्युतीय व्यवसायी महासंघको आयोजनामा आगामी जेठ २२ गतेदेखि २५ गतेसम्म काठमाडौँको भृकुटीमण्डपमा 1 week ago

अन्तर्राष्ट्रिय स्तरको १२औँ फिन इलेक्ट्रो–टेक २०२६आयोजना हुने

काठमाडौँ । नेपाल विद्युतीय व्यवसायी महासंघको आयोजनामा आगामी जेठ २२ गतेदेखि २५ गतेसम्म काठमाडौँको भृकुटीमण्डपमा 1 week ago

अन्तर्राष्ट्रिय स्तरको १२औँ फिन इलेक्ट्रो–टेक २०२६आयोजना हुने

8काठमाडौँ । नेपाल विद्युतीय व्यवसायी महासंघको आयोजनामा आगामी जेठ २२ गतेदेखि २५ गतेसम्म काठमाडौँको भृकुटीमण्डपमा 1 week ago

अन्तर्राष्ट्रिय स्तरको १२औँ फिन इलेक्ट्रो–टेक २०२६आयोजना हुने

काठमाडौँ । नेपाल विद्युतीय व्यवसायी महासंघको आयोजनामा आगामी जेठ २२ गतेदेखि २५ गतेसम्म काठमाडौँको भृकुटीमण्डपमा 1 week ago

खानेपानी उपभोक्ता समितिहरुको तीन दिने क्षमता विकास तालिम सुरु

नेपाल सरकार खानेपानी मन्त्रालय अन्तर्गतको राष्ट्रिय खानेपानी तथा सरसफाइ, अनुसन्धान, नवप्रवर्तन तथा क्षमता अभिवृद्धि केन्द्र 1 month ago

हाउस वायरीङ्ग केबलको मूल्यवृद्धि

काठमाडौँ, जेठ । नेपालका तार उत्पादन गर्ने कम्पनीहरुको साझा संस्था निमाद्धरा हाउस वायरीङ्ग केबलको मूल्यवृद्धि 1 year ago
