भर्खरै

चिलिमे–त्रिशूली प्रसारण लाइन पुससम्म निर्माण सम्पन्न गर्न निर्देशन

  • प्रकाशित मिति : आइत, असोज ७, २०८०
  • - विद्युत संसार
title
काठमाडौं ७ असोज । नेपाल विद्युत् प्राधिकरणले चिलिमे–त्रिशूली २२० केभी प्रसारण लाइन र सबस्टेसनहरुको निर्माण अगामी पुसभित्र सक्ने गरी काम गर्न निदेर्शन दिएको छ ।

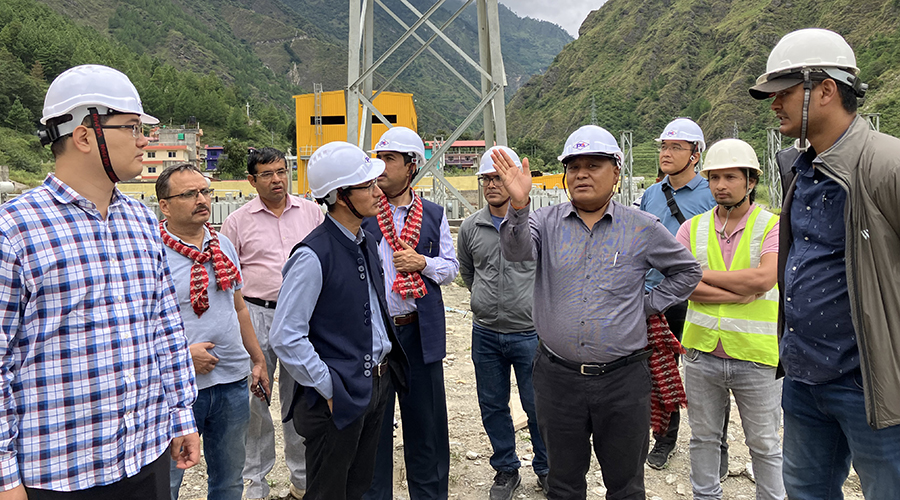

प्राधिकरणका कार्यकारी निर्देशक कुलमान घिसिङ र प्रसारण निर्देशनालयका उपकार्यकारी निर्देशक दीर्घायुकुमार श्रेष्ठ सम्मिलित उच्चस्तरीय टोलीले शनिबार र आइतबार निर्माणाधीन सबस्टेसन तथा प्रसारणलाइनको स्थलगत अनुगमन गरी आगामी पुसभित्र काम सक्ने समयसीमा तय गरेको हो ।

आयोजना व्यवस्थापन, परामर्शदाता र ठेकेदार कम्पनीबीच छलफल गरी निर्माण कार्यमा ढिलाइ नगर्न, कामदार थपेर कामलाई तीब्रता दिन निर्देशन दिंदै टोलीले बाँकी रहेका हरेक काम सम्पन्न गर्ने तालिका तय गरी सोहीअनुसार कार्यसम्पादन गर्न निर्देशन दिएको छ ।

त्रिशूली नदी र त्यसका सहायक खोलाहरुमा निर्माणाधीन तथा निर्माण हुने जलविद्युत् आयोजनाहरुको विद्युत् राष्ट्रिय प्रणालीमा प्रवाहका लागि चिलिमे–त्रिशूली २२० केभी प्रसारणलाइन आयोजना निर्माणाधीन छ ।

आयोजना अन्तर्गत रसुवाको आमाछोदिङमो गाउँपालिकास्थित थम्बुचेत र नुवाकोटको किस्पाङ गाउँपालिकाको पहिरेबेंंसीमा २२०÷१३२÷३३ केभीको क्रमशः चिलिमे हब र त्रिशूली थ्रीबी हब सबस्टेसन निर्माणाधीन छन् । साथै, चिलिमे–त्रिसूली थ्रीबी हब २८ किलोमिटर २२० केभी डबल सर्किट प्रसारणलाइन निर्माण भइरहेको छ


कार्यकारी निर्देशक घिसिङले प्रसारणलाइन अभावमा चिलिमे जलविद्युत् कम्पनीको अगुवाइमा निर्माणाधीन १११ मेगावाटको रसुवागढी र ४२।५ मेगावाटको सान्जेन जलविद्युत् आयोजनाको विद्युत् खेर जाने अवस्था आउन नदिन सबै गम्भीर भएर बाँकी रहेका काम सम्पन्न गर्न लाग्नु पर्ने बताउनुभयो ।


‘धेरै गाह्रो ठाउँहरुमा टावर निर्माण गर्नु पर्ने छ, टावरको जग हाल्ने, खडा गर्ने, तार तान्ने, सबस्टेसनका उपकरणहरु जडान गर्ने लगायतका सबै कामहरु समानान्तर रुपमा जनशक्ति थपेर अगाडि बढाउन घिसिङको आग्रह थियो ।

पछिल्ला दुई वर्षमा आयोजनाको ठेकेदार चिनियाँ कम्पनी पिङगाओ ग्रुप अफ कम्पनीजले कार्यसम्पादनमा केही सुधार गरेको छ । कम्पनीले पुसभित्र निर्माण सक्ने प्रतिबद्धता जनाएको छ ।


दुवै सबस्टेसनहरु उपकरण राख्ने सिभिल संरचनाको निर्माण अन्तिम चरणमा छ । सबस्टेसनमा रहने पावर ट्रान्सफर्मर, जीआईएसलगायतका मुख्य–मुख्य उपकरणहरु आयोजना स्थलमा ल्याइसकिएको छ । यता प्रसारणलाइनका टावर, कन्डक्टरलगायतका सम्पूर्ण उपकरणहरु निर्माण स्थलमा आपूर्ति भइसकेका छन् ।

कुल २८ किलोमिटर प्रसारणलाइनमा पर्ने ७६ वटा टावरहरुमध्ये ५६ वटाको जग हालिएको छ । बाँकी टावरको जग हाल्ने काम भइरहेको छ । ४८ वटा टावर खडा गरिएको छ । १० किलोमिटर तार तानिएको छ । खडा गरिएका टावरमा तार तान्ने काम भइरहेको छ । आयोजनाको समग्र निर्माण प्रगति ९० प्रतिशत छ ।

चिलिमे –त्रिशूली थ्री बी हब प्रसारणलाइन अन्तर्गत चिलिमे–मैलुङ खण्ड २० किलोमिटर डबल सर्किट र मैलुङ–त्रिशूली थ्री बी हबसम्म ८ किलोमिटर चार ९मल्टी० सर्किट निर्माण गर्ने छ । कोरियन कम्पनीहरुको अगुवाइमा निर्माणाधीन २१६ मेगावाटको माथिल्लो त्रिशूली–१ जलविद्युत आयोजनाको विद्युत जोड्नका लागि मल्टी सर्किट लाइन बनाउन लागिएको हो । माथिल्लो त्रिशूली–१ले मल्टी सर्किट लाइन बनाउँदा भएको खर्चको ६० प्रतिशत रकम बेहोर्ने छ ।

प्रसारणलाइन र सबस्टेसन निर्माणका लागि पिङगाओसँग २०७४ को कात्तिकमा ठेक्का सम्झौता भएको थियो । ठेक्का सम्झौता २०७४ को पुसमा कार्यान्वयनमा आएको थियो । अनुमानित लागत तीन करोड ९० लाख अमेरिकी डलर रहेको आयोजनामा नेपाल सरकार र प्राधिकरणको लगानी एवम् जर्मन विकास बैंक र युरोपेली लगानी बैंकको सहुलितपूर्ण ऋण रहेको छ ।

प्रतिक्रिया

सम्बन्धित समाचार

अन्तर्राष्ट्रिय स्तरको १२औँ फिन इलेक्ट्रो–टेक २०२६आयोजना हुने

काठमाडौँ । नेपाल विद्युतीय व्यवसायी महासंघको आयोजनामा आगामी जेठ २२ गतेदेखि २५ गतेसम्म काठमाडौँको भृकुटीमण्डपमा 1 week ago

अन्तर्राष्ट्रिय स्तरको १२औँ फिन इलेक्ट्रो–टेक २०२६आयोजना हुने

काठमाडौँ । नेपाल विद्युतीय व्यवसायी महासंघको आयोजनामा आगामी जेठ २२ गतेदेखि २५ गतेसम्म काठमाडौँको भृकुटीमण्डपमा 1 week ago

अन्तर्राष्ट्रिय स्तरको १२औँ फिन इलेक्ट्रो–टेक २०२६आयोजना हुने

8काठमाडौँ । नेपाल विद्युतीय व्यवसायी महासंघको आयोजनामा आगामी जेठ २२ गतेदेखि २५ गतेसम्म काठमाडौँको भृकुटीमण्डपमा 1 week ago

अन्तर्राष्ट्रिय स्तरको १२औँ फिन इलेक्ट्रो–टेक २०२६आयोजना हुने

काठमाडौँ । नेपाल विद्युतीय व्यवसायी महासंघको आयोजनामा आगामी जेठ २२ गतेदेखि २५ गतेसम्म काठमाडौँको भृकुटीमण्डपमा 1 week ago

खानेपानी उपभोक्ता समितिहरुको तीन दिने क्षमता विकास तालिम सुरु

नेपाल सरकार खानेपानी मन्त्रालय अन्तर्गतको राष्ट्रिय खानेपानी तथा सरसफाइ, अनुसन्धान, नवप्रवर्तन तथा क्षमता अभिवृद्धि केन्द्र 1 month ago

हाउस वायरीङ्ग केबलको मूल्यवृद्धि

काठमाडौँ, जेठ । नेपालका तार उत्पादन गर्ने कम्पनीहरुको साझा संस्था निमाद्धरा हाउस वायरीङ्ग केबलको मूल्यवृद्धि 1 year ago
